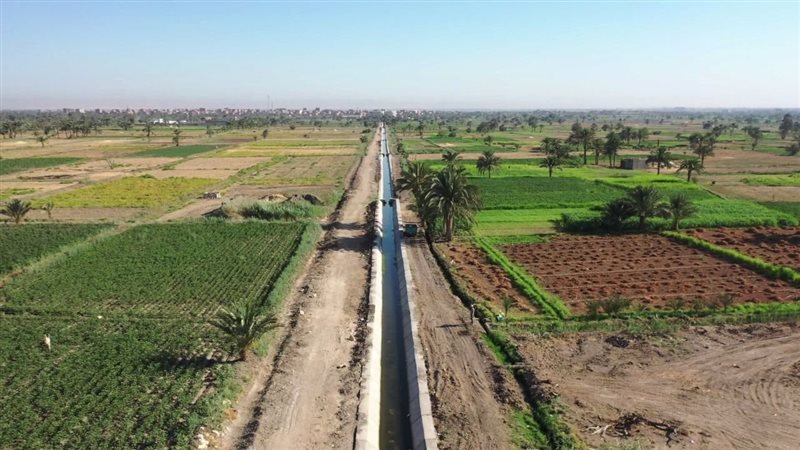

تأهيل المجاري المائية للقضاء على مشكلات ري الفيوم
قال المهندس أيمن نضر وكيل وزارة الموارد المائية والري بمحافظة الفيوم، أنه جاري العمل في 33 مشروعًا للري، منها 25 مشروعًا لتأهيل الترع، و5 مشروعات للأعمال الصناعية" كباري"، ومشروعًا لتأهيل محطة رفع.
وأشار وكيل وزارة الري بمحافظة الفيوم، إلى أن المشروعات منها ما تم نهو أعماله بالفعل وتشمل، تأهيل جنابيات بحر الجرجبة من الفم إلى 6،950 كم، وتأهيل بحر قصر الجبالي العالي من الفم إلى 2،3 كم، بجانب نهو أعمال إعادة تأهيل محطة رفع مصرف القاطع الشرقي وبطس سعيد ووحدة ديزل لمحطة القاطع الغربي، فضلًا عن نهو عمليتي أصلان "أ"و "ب"، ونهو عملية إحلال وتجديد كوبري الونايسة على بحر النزلة ك 30،30، وعملية إحلال وتجديد بحر تنهلا ك 1،02، وبلغت نسبة التنفيذ 95،2 %.
جنبات المجاري المائية
وأضاف وكيل وزارة الري بمحافظة الفيوم، أنه جاري العمل لتنفيذ أعمال، تأهيل جنابيات بحر الجرجبة، وبلغت نسبة التنفيذ بها 98،3%، وتأهيل الترع بهندسة ري إطسا، وبلغت نسبة التنفيذ بها 33،8%، وتأهيل الترع بهندسة ري الغرق، وبلغت نسب التنفيذ بها 54،7%، وتأهيل الترع بهندسة ري النزلة، وبلغت نسبة التنفيذ بها 40،3%، وتأهيل الترع بهندسة ري يوسف الصديق، وبلغت نسبة التنفيذ بها 39،9%.
وتابع وكيل وزارة الري بمحافظة الفيوم أنه يجرى أيضًا تأهيل 7 ترع بدائرة الإدارة العامة لري شرق الفيوم، وبلغت نسبة التنفيذ 82%، وتأهيل بحر الزربي الغربي، وبلغت نسبة التنفيذ به 69%، وتأهيل ترعة الجنابية القبلية ومسقة خالد من الفم إلى النهاية، وبلغت نسبة التنفيذ بها 31%، وتأهيل ترعة النقلة وترعة باغوص والأهالي من الفم إلى النهاية، وبلغت نسبة التنفيذ بها 16%، وتأهيل ترعة منشأة عطيفة وترعة جرفس من الفم حتى النهاية، وبلغت نسبة التنفيذ بها 11%، وتأهيل ترعة المحجرة وامتدادها من الفم حتى النهاية، وبلغت نسبة التنفيذ بها 56%، وتأهيل ترعة امتداد العدوة والوطية وترعة سراج الوسطاني وترعة الرجعية من الفم حتى النهاية، وبلغت نسبة التنفيذ بها 69%.
وكشف وكيل وزارة الري، أنه يجري العمل لتأهيل ترعة عنز وجنابيتها من الفم إلى النهاية، وبلغت نسبة التنفيذ بها 10%، وتأهيل ترعة البحر القبلي والبحر الغربي من الفم حتى النهاية، وبلغت نسبة التنفيذ بها 32%، وتأهيل ترعة سرسنا الواطي وترعة امتداد سرسنا وترعة مسقة الشعب من الفم إلى النهاية، وبلغت نسبة التنفيذ بها 27%، وتأهيل ترعة سليمان دسوقي من الفم حتى الكيلو 7،6، وبلغت نسبة التنفيذ بها 34%، وتأهيل ترعة مطرطارس الشرقي من الفم إلى الكيلو 5،023، وبلغت نسبة التنفيذ بها 50%.
العمليات الحالية
ولفت وكيل وزارة الري بمحافظة الفيوم، الي أن الأعمال الجاري تنفيذها شملت أيضًا إنشاء كوبري على بحر أبو جنشو أمام الوحدة الصحية بأبشواي، وبلغت نسبة التنفيذ به 75%، وعملية إحلال وتجديد كوبري مشاه على بحر سنورس العمومي، وبلغت نسبة التنفيذ به 50%، وجارى الإعداد لأعمال إحلال وتجديد كوبري على مصرف الوادي (1) أمام عزبة السنجأ ك 20،2، وتم البدء في عمل الخوازيق، وبلغت نسبة التنفيذ 15%.
