هتعيشوا على بحيرة ناصر لفترة، خبير يصدم المصريين بشأن موعد وتأثير التخزين الخامس بسد النهضة
سد النهضة، كشف الدكتور عباس شراقي، أستاذ الجيولوجيا والموارد المائية بجامعة القاهرة، عن موعد التخزين الخامس بسد النهضة.
مخزون بحيرة سد النهضة
وكتب “شراقي” عبر صفحته الشخصية بـ"فيس بوك" تحت عنوان "التخزين الخامس سوف يبدأ نهاية يوليو القادم" قائلا: "مخزون بحيرة سد النهضة ثابت عند 35 مليار م3 منذ فبراير الماضى حيث إن كمية المياه التى تأتى عند سد النهضة من بحير تانا تعادل كمية المياه المستخدمة فى توليد الكهرباء".
التخزين وبوابتي التصريف
وأضاف: "وقد توقف التخزين الرابع فى التاسع من سبتمبر 2023 عند تخزين 41 مليار م3، ثم فتحت إثيوبيا بوابتى التصريف فى 31 أكتوبر، 8 نوفمبر 2023 لخفض منسوب البحيرة لتكملة خرسانة الممر الأوسط، وتم إغلاقهما 27 يناير 2024 بعد تصريف حوالى 6 مليار م3 خلال الثلاثة أشهر وانخفاض منسوب بالبحيرة حوالى 10 أمتار حتى منسوب 615م، لم تستفد منهم إثيوبيا فى إنتاج الكهرباء".

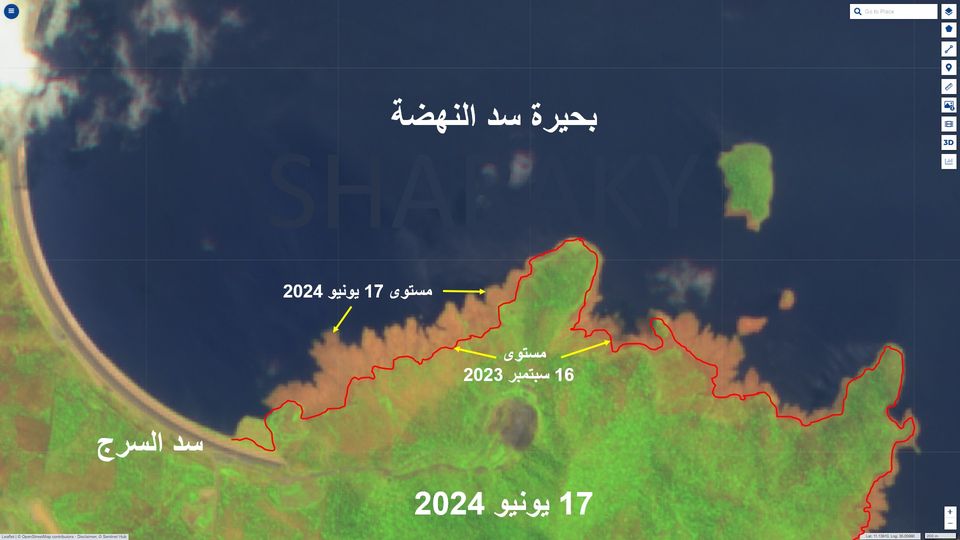

وتابع: "سوف يتم تعويض هذه الكمية خلال الأسابيع القادمة حيث يزيد فيها معدل الأمطار عن الخارج من التوربينين (50 مليون م3/يوم)، ومن المتوقع أن تستعيد البحيرة مستوى العام الماضى بدءا من 20 يوليو القادم (الخط الأحمر فى الصورة)، وحينئذ يبدأ التخزين الخامس حتى العاشر من سبتمبر 2024، بكمية تقدر بحوالى 23 مليار م3 عند منسوب 640 م فوق سطح البحر".
واختتم: "كل متر مكعب يخزن فى إثيوبيا هو خصم من الإيراد المصرى، وسوف يعود جزء منه فيما بعد مع تشغيل التوربينات، ويتم صرف الاستخدامات اليومية كاملة للمواطن المصرى خلال فترة التخزين من بحيرة ناصر بصرف النظر عن الوارد من النيلين الأبيض والأزرق".
ونقدم لكم من خلال موقع (فيتو)، تغطية ورصدًا مستمرًّا على مدار الـ 24 ساعة لـ أسعار الذهب، أسعار اللحوم ، أسعار الدولار ، أسعار اليورو ، أسعار العملات ، أخبار الرياضة ، أخبار مصر، أخبار اقتصاد ، أخبار المحافظات ، أخبار السياسة، ويقوم فريقنا بمتابعة حصرية لجميع الدوريات العالمية مثل الدوري الإنجليزي ، الدوري الإيطالي ، الدوري المصري، دوري أبطال أوروبا ، دوري أبطال أفريقيا ، دوري أبطال آسيا ، والأحداث الهامة و السياسة الخارجية والداخلية بالإضافة للنقل الحصري لـ أخبار الفن والعديد من الأنشطة الثقافية والأدبية.
